有色铂金城33#楼
地基与基础工程
自评报告
编制:
审核:
审批:
陕西有色建设有限公司
二O##年九月
一、工程概况
有色铂金城33#楼,位于西安市户县兆丰西路,涝河以东。地下2层、地上33层。建筑面积共14000m2 。抗震设防烈度7度, 结构类型:剪力墙结构。基础采用桩筏基础,基底标高-7.8m,筏板混凝土强度为C30P6,主要使用三级钢,基础埋深为7.8m。
建设单位:陕西碧湖房地产开发有限公司;
设计单位:陕西思维建筑设计有限公司;
勘察单位:西安天地地质勘查有限公司;
监理单位:陕西建科建设监理有限公司
施工单位:陕西有色建设有限公司
二、工程质量自评依据
1、施工合同
2、工程设计图纸及变更通知单
3、《建筑工程施工质量验收统一标准》(GB50300-2001)
4、《建筑地基基础工程施工质量验收标准》(GB50202-2002)
5、《钢筋机械连接通用技术规程》(JGJ107-2003)
6、《混凝土强度检测评定标准》(GB/T 50107-2010)
7、《混凝土结构工程施工质量验收规范》(GB50204-2002)(2011版)
8、国家现行有关法律、法规、强制性文件。
三、工程质量目标及质量管理体系概述
1.质量目标:合格。
2、确定质量管理体系要素,根据本工程特点对所有管理岗位进行职能分工。
3、明确项目部管理人员质量责任,实行质量责任制。
4、为保证工程质量,严格执行国家强制性规范标准,从组织、管理、技术、经济等方面制定具体的质量管理措施。
5、根据本工程的地基与基础分部工程特点,编制质量计划,确定质量控制点,编制质量控制措施和控制流程,基础工程的质量控制点如下:土方开挖、坑底压实、测量放线。
四、项目安全目标及安全管理体系概述
1、安全目标:杜绝死亡、重大机械设备、火灾、中毒、恶性交通事故等事故发生,杜绝重大伤亡事故发生,避免或减少一般安全事故和轻伤事故,施工现场安全达标率100%。
2、制定并完善安全管理制定和安全责任制。
3、编制针对本工程特点的安全技术措施。
五、主要施工过程汇报
为了保证工程质量,我项目部分级管理,层层把关,实行全员质量管理,各级管理人员都和项目部签订了质量责任书,明确了各岗位人员质量责任,认真贯彻公司和项目部的质量管理体系,标准坚持程序化、标准化、规范化施工。严把原材料报验关、钢筋进场复试、加工及绑扎关、模板支设关、砼浇筑关、隐蔽工程验收关。并在主要分项工程施工前,编制施工方案和技术交底,使施工工长、班组人员熟悉施工工艺、方法要点、质量要求,施工中严格按照施工规范、设计要求执行,确保工程质量合格。
本工程基坑采用机械大开挖,选用EX-200挖掘机1台,配10T自卸汽车5辆。土方开挖时,利用轴线控制桩依据图纸放出基坑开挖的外边线,根据设计,土方首次开挖至-6.8米,采用自东向西分层、边支护边开挖,开挖至-6.8进行桩基施工,土方二次开挖为挖桩间土,挖至设计标高并预留30cm人工清底,持力层保持完好,开挖时的放坡系数为1:1.4,挖至设计高程土质为均匀密实老土层,与地勘报告相符。在土方开挖期间,基坑降水严格按照降水施工方案进行,并派专人每天对降水井水位进行观测,确保土方施工正常进行。
本工程桩基成桩采用机械旋挖循环浆护壁成孔,根据本工程地质为沙土的情况,成孔过程中软土地层易发生缩孔,因此泥浆土料采用含沙量少的彭润土配制、适当增大泥浆比重,适当加大钻斗直径,成孔后二次清孔并检查孔底标高、沉渣度,均符合设计和规范要求,成孔后及时浇筑桩基砼。灌注桩采用A600钻孔灌注桩,试桩砼为C40,工程桩砼为C30,主筋、螺旋箍、加劲箍均按施工图纸和规范制作绑扎,桩头浇筑高度为设计高程以上50cm;成桩后经检测单位检测,桩基无悬桩、断桩、径缩等现象,桩底标高、桩位偏移均符合设计和规范要求。
六、原材料质量检验及试验情况
对工程使用的混凝土、钢材等主要材料由项目经理及材料员对厂家或经销单位进行考查、看样定货。各种材料进场时,严格实行原材料进场报验制度,由材料员、质检员先对材料的外观质量进行检查,再通知监理、建设单位检查验收,需要复试的材料由试验员同监理方进行见证取样、送样试验,试验合格后进行材料报验,经监理方认可后用于工程部位。
1、地基与基础分部工程原材料质量检验情况如下:
2、施工试验:
3、混凝土强度评定

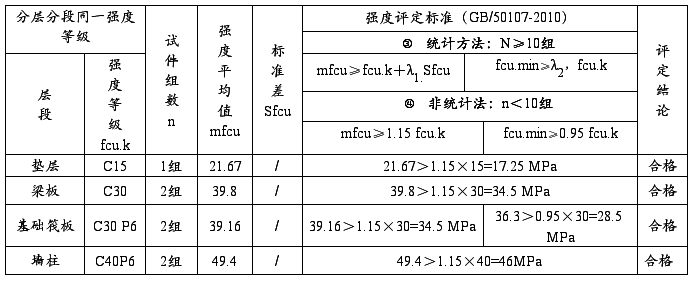

地基与基础分部及地下结构工程混凝土同条件试块7组,标试块7组,抗渗试块2组:如下表所示:
基础结构工程混凝土标养试块评定
基础结构工程混凝土同条件试块评定
砼抗渗试块共2组,符合设计要求。
其中商品混凝土的供应,33#楼由西安东大洋混凝土有限责任公司提供,混凝土使用的材料砂子、石子、水泥、粉煤灰、外加剂等均有出厂证明书及检验报告,现场实测砼坍落度符合要求。
七、工程实体、质量控制自查情况

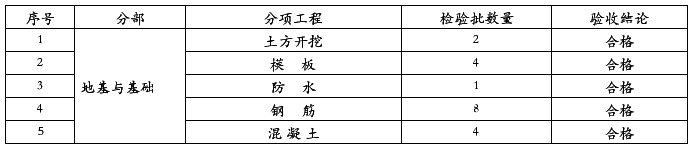

地基与基础工程包含的分项、检验批验收情况如下:
地基与基础分部已完土建工程共5个分项工程,19个检验批,经检查验收全部合格。
八、地基与基础分部质量自评
经自我检查后,对有色铂金城33#楼基础分部工程自评结论如下:
分部工程所包含分项工程的质量均验收合格;现场施工混凝土试件强度评定合格,观感质量好;质量控制资料及安全和功能检验(检测)报告完整,合格,分类整理符合验收规范规定,经质检部回弹扫描,保护层厚度、碳化值以及混凝土强度均符合规范要求。
自评结论为:符合设计及验收规范要求,合格。
第二篇:地基基础分部自评验收报告
杨庄农贸综合市场
基
础
分
部
验
收
报
告
施 工 单 位:江苏九鼎环球建设集团有限公司
项 目 经 理:
验收时间: 年 月 日
杨庄农贸综合市场基础分部验收报告
一、工程概况:
杨庄农贸综合市场位于徐州市下淀路119号,总建筑面积6551㎡,,主体框架五层,建筑高度为21.70米。本工程为砼C35独立基础,设计使用年限为50年,耐火等级为二级,抗震设防烈度为7度,防水等级为二级,防水层合理使用年限为15年。徐州华海建筑设计有限公司设计,鼓楼区瓦房居民委员会开发,昆山荣威项目管理有限公司监理,徐州市质量监督站监督,江苏九鼎环球集团有限公司承建。基础分部从 2010 年11月19日正式开始施工至 20xx年 12月 9日基础完成。 二、质量保证资料:
1.图纸会审记录、设计变更共2份,内容完整。 2.工程定位测量、放线记录1份。

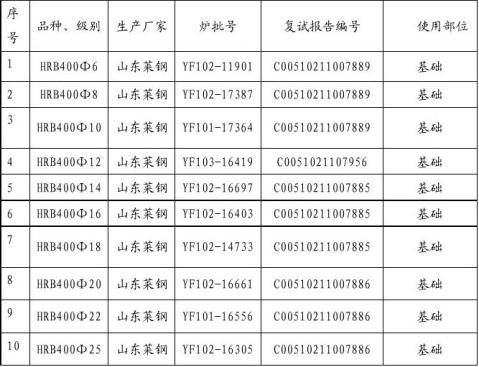

3.原材料出厂合格证及进厂检验报告共34份,内容完整,其中: (1)钢材合格证、复试报告:

4、砼实验报告待定
5.隐蔽工程验收记录共2份:
钢筋工程隐蔽验收记录2份,内容完整。
6.基槽验收记录1份。
三、分项工程施工过程控制及验收
分项工程检验批汇总:

1、土方开挖:
按设计图纸和建设单位提供的基准标高、坐标位置,做好定位放线,打好龙门桩及标高控制点,经监理复核验收后,进行土方开挖。挖至④号岩石。
2、模板分项:
模板分项作为建筑中一个特别重要的分项工程,我们在施工组织设计中编制了模板方案,在施工前我们又根据施工组织设计再编制专项方案。并报我公司和监理公司审批,然后同班组长交底,再与职工实施。
3、钢筋分项:
钢筋的原材料进场除有质保书外均进行现场取样进行检测,检测合格后再使用,钢筋的加工和绑扎过程严格执行江苏G02-2004图集和规范要求。整个钢筋绑扎过程中,钢筋表面清洁无油污、老锈,钢筋的规格、级别、数量、间距等均符合国家规范及图集要求,钢筋均由监理工程师验收签字。
4、混凝土分项
柱、梁、板在混凝土浇捣前均向监理公司上报混凝土配比等保证资料及施工方案。柱砼试块留置一组,梁、板砼试块留置三组,对混凝土施工过程中易出现裂缝、烂根、漏振等质量问题,我们同监理公司、业主三方专门召开专题会议,商讨预防措施,并在施工中加以实施。对混凝土模板的周转使用也加以限制,因此混凝土表面光洁,基本无蜂窝、麻面等缺陷。混凝土柱、梁等轴线、标高正确,观感质量符合要求,经验收符合设计要求。
四、施工过程控制依据
本工程以施工图纸、施工变更图纸、图纸会审记录及现行施工规范、验收标准为依据,以施工组织设计指导施工全过程。
五、评定结论

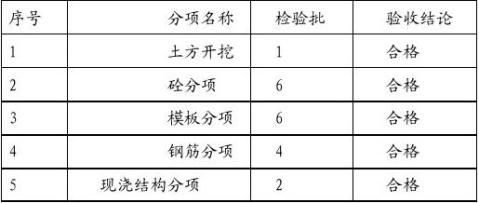

整个分部工程由土方工程、钢筋分项工程、混凝土分项工程组成,均达到合格要求。 所以我们在工程自检的基础上,由我公司和项目部又进行了全面的检查,经本单位自检基础分部共6个分项工程,20个检验批全部符合设计及规范要求,将基础结构分部工程自评为合格工程。
江苏九鼎集团杨庄农贸综合市场项目部
项 目 经 理:
项目技术负责人:
年 月 日
