诸暨市供电局-电力调度中心、地下室工程
竣 工 验 收 报 告
尊敬的各位领导:
大家好!
一、工程概况:
本工程诸暨市供电局-电力调度中心、地下室工程,位于城东中心区,建筑结构安全等级为二级,设计使用年限50年,基础设计等级为甲级,人防抗力等级为乙类常六级,建筑物耐火等级为一级,结构形式为框剪结构,地上层数19层,地下层数2层,主体高度81.3m,抗震等级主楼三级,裙房四级。建筑总面积47992.9平方米。 本工程由国网浙江诸暨市供电公司投资建设,浙江省建筑设计研究院设计,浙江省建筑设计研究院勘察,浙江东城建设工程监理有限公司监理,浙江八达建设集团有限公司承建施工。
二、地基与基础主要结构材料的技术指标
桩基采用人工挖孔桩,共173个桩,桩基取芯报告、桩基检测报告齐全、合格。混凝土强度等级:垫层C15,基础砼强度等级:C35,地下二层至地下一层强度等级C40,地下室底板、外墙、顶板抗渗等级S8。
三、主体结构材料的技术指标
混凝土强度等级:主楼一层至三层柱C50,主楼四层至八层柱C45,其余一层至十四层为C40,十五层至十八层为C35,十九层为C30,圈梁、过梁、构造柱为C20。砖采用加气混凝土砌块,检测合
格。
四、装饰装修材料的技术指标
1、外墙做法:20厚内表面混合砂浆;砂加气混凝土砌块(B07级)120厚或240厚;岩棉板50厚;3厚1:3水泥砂浆喷涂防护;石材幕墙。
2、外窗及幕墙玻璃均使用安全玻璃,外开窗玻璃均采用安全中空玻璃。
3、上人保温屋面做法:钢筋混凝土屋面板;水泥陶粒2%坡向排水沟,最薄30厚;20厚1:3水泥砂浆找平;1.5厚高分子防水涂料一度;1.5厚高分子防水卷材一道;150厚泡沫玻璃板;40厚细石砼保护层(内配¢6@150双向配筋,分仓缝6000×6000)。
4、地面做法:素土夯实,250厚块石垫层,150厚C15混凝土垫层,20厚1:2.5水泥砂浆找平层,1.5厚高分子防水涂料一度,高分子卷材1.5厚,白灰隔离层,40厚细石砼保护层,防水混凝土底板,80厚耐磨混凝土面层。
5、精装修:大型公共空间及主要通道及某些局部采用抛光花岗岩,大理石,操作间、卫生间等墙地面采用高级面砖,房间顶棚和大型公共空间采用S60系列轻钢龙骨12mm厚石膏板乳胶漆。大型公共空间以筒灯为主要照明,局部采用灯丝管暗装泛光照明及工艺吊灯照明。
五、工程质量控制
1、工地管理机构完整,分工明确,责任到人,工地项目经理亲自挂
帅,抓安全、抓质量、抓进度,形成了一个领导挂帅全员行动,精心组织,精心施工的良好氛围。每一个工序,每一个环节在施工前利用班前会的形式向有关负责人员进行技术、安全交底,为施工质量、施工安全打下了结实的组织基础。
2、严格按照设计要求和施工规范组织施工,从基槽开挖第一步,保证了基槽的深度,宽度、长度以及外放尺寸符合设计要求, C15垫层施工中,钢筋制作安装,砼浇捣施工中,严格按照操作规程以及施工验收规范组织指导施工,随着施工程序和施工进度,作好自检、互检、交接检工作,并配合现场监理对每一个工序隐蔽工程做好检查验收工作,对存在的问题及时安排人员进行纠正处理,大大减少了施工通病,提高了工程施工质量,达到了设计、规范要求。
3、注重过程控制,每道工序施工完毕后严格向监理报验,经监理工程师验收合格通过后,允许进入下道工序施工时方可施工。
4、为了达到好的施工质量,我工地在甲方以及现场监理的监督指导下,严把材料进场关,不合格的材料严禁进场使用,原材料、成品、半成品的质量控制均按规定见证取样送检。
5、所有资料全部在工程施工过程中同时形成,真实反映工程实际情况,资料基本齐全,符合规范规定。
6、经实际测量检查:基础、主体结构的砼、钢筋砼工程施工中,截面形式、尺寸、标高、轴线位置、门窗洞口尺寸均符合设计和规范规定。砌体工程的砂浆强度、垂直度、平整度、截面尺寸均符合设计要求和规范规定。混凝土现浇构件钢筋数量和保护层检测中保护层、
间距抽查中,均为合格。
六、在整个施工中,自始至终把安全生产、安全教育贯穿于施工的全过程,截止目前无发生任何安全事故和安全隐患。
七、虽然我们在施工中取得了一定的成绩,但缺点和不足依然存在,我们将发扬成绩,纠正不足,
在筹建处和现场监理的领导下,顺利完成本工程,单位工程自评质量等级合格,请验收组核查。
浙江八达建设集团有限公司
项目经理:
年 月 日
浙江辰午电子科技有限公司-1#厂房工程
地基与基础验收报告
尊敬的各位领导:
大家好!
一、工程概况:
本工程浙江辰午电子科技有限公司-1#厂房工程,位于街亭镇街亭新联合村,桩采用预应力管桩,共183根,框架六层,建筑总面积6851.28平方米。
由浙江辰午电子科技有限公司投资建设,由上海溢美建筑设计有限公司设计,浙江土力工程勘测院勘察,浙江广昌建筑有限公司承建施工。
二、地基与基础主要结构材料的技术指标
1、混凝土强度等级:垫层C15,基础砼强度等级:C30。
三、工程质量控制
1、工地管理机构完整,分工明确,责任到人,工地项目经理亲自挂帅,抓安全、抓质量、抓进度,形成了一个领导挂帅全员行动,精心组织,精心施工的良好氛围。每一个工序,每一个环节在施工前利用班前会的形式向有关负责人员进行技术、安全交底,为施工质量、施工安全打下了结实的组织基础。
2、严格按照设计要求和施工规范组织施工,从基槽开挖第一步,
保证了基槽的深度,宽度、长度以及外放尺寸符合设计要求, C15垫层施工中,钢筋制作安装,砼浇捣施工中,严格按照操作规程以及施工验收规范组织指导施工,随着施工程序和施工进度,作好自检、互检、交接检工作,并配合甲方对每一个工序隐蔽工程做好检查验收工作,对存在的问题及时安排人员进行纠正处理,大大减少了施工通病,提高了工程施工质量,达到了设计、规范要求。
3、注重过程控制,每道工序施工完毕后严格向甲方报验,经监甲方验收合格通过后,允许进入下道工序施工时方可施工。
4、为了达到好的施工质量,我工地在甲方的监督指导下,严把材料进场关,不合格的材料严禁进场使用,原材料、成品、半成品的质量控制均按规定见证取样送检。
5、所有资料全部在工程施工过程中同时形成,真实反映工程实际情况,资料基本齐全,符合规范规定。(桩基检测合格,资料另详)
(1)地质勘察报告、设计变更联系单各1份;
(2)定位测量放线记录1份;
(3)钢筋质保资料3份、复试报告5份;
(4)焊条、焊剂合格证各1份;
(5)焊接报告1份;
(6)水泥合格证1份、复试报告1份;
(7)防水材料合格证 1 份;
(8)砂检测报告1 份;
(9)砼试块报告4份;
C15砼试块1组,C35试块1组,C30砼试块8组;
(10)砼商品合格证4份;
(11)砂浆级配 2份,砂浆试块1份;
(12)隐蔽验收记录7份;
(13)技术复核验收记录8份;
(14)地基验槽记录1份;
(15)开工报告1份;
(16)施工组织设计1份;
(17)施工现场质量管理记录1份;
(18)分部分项检验批评定齐全。
四、在基础施工中,自始至终把安全生产、安全教育贯穿于施工的全过程,截止目前无发生任何安全事故和安全隐患。
五、工程资料与施工保持同步进行,当天填写施工日志,真实完整,符合施工实际。
六、基础工程共分为5个子分部,包括无支护土方、桩基、地下防水、混凝土基础、砌体基础工程,分项工程均自检合格。 质量控制资料基本齐全,强制性条文执行情况良好。
八、虽然我们在施工中取得了一定的成绩,但缺点和不足依然存在,我们将发扬成绩,纠正不足,
在甲方领导下,再接再励,干好主体和后期工程,给业主递交一份称心如意的工程。
浙江广昌建筑有限公司
项目经理:
年 月 日
诸暨市供电局-电力调度中心、地下室工程
主体结构验收报告
尊敬的各位领导:
大家好!
一、工程概况:
本工程诸暨市供电局-电力调度中心、地下室工程,位于城东中心区,建筑结构安全等级为二级,设计使用年限50年,基础设计等级为甲级,人防抗力等级为乙类常六级,建筑物耐火等级为一级,结构形式为钢筋混凝土结构,主体地上层数19层,主体地下层数2层,主体高度81.3m,抗震等级主楼三级,裙房四级。建筑总面积47992.9平方米。
由国网浙江诸暨市供电公司投资建设,浙江省建筑设计研究院设计,浙江省建筑设计研究院勘察,浙江东城建设工程监理有限公司监理,浙江八达建设集团有限公司承建施工。
二、主体主要结构材料的技术指标
1、混凝土强度等级:主楼柱砼强度等级:C30~50,砼墙、梁板强度等级C30~40,砌体采用加气砌块。
三、工程质量控制
1、工地管理机构完整,分工明确,责任到人,工地项目经理亲自挂帅,抓安全、抓质量、抓进度,形成了一个领导挂帅全员行动,精心组织,精心施工的良好氛围。每一个工序,每一个环节在施工前利用班前会的形式向有关负责人员进行技术、安全交底,为施工质量、施工安全打下了结实的组织基础。
2、严格按照设计要求和施工规范组织施工,从基槽开挖第一步,保证了基槽的深度,宽度、长度以及外放尺寸符合设计要求, C15垫层施工中,钢筋制作安装,砼浇捣施工中,严格按照操作规程以及施工验收规范组织指导施工,随着施工程序和施工进度,作好自检、互检、交接检工作,并配合现场监理对每一个工序隐蔽工程做好检查验收工作,对存在的问题及时安排人员进行纠正处理,大大减少了施工通病,提高了工程施工质量,达到了设计、规范要求。
3、注重过程控制,每道工序施工完毕后严格向监理报验,经监理工程师验收合格通过后,允许进入下道工序施工时方可施工。
4、为了达到好的施工质量,我工地在甲方以及现场监理的监督指导下,严把材料进场关,不合格的材料严禁进场使用,原材料、成品、半成品的质量控制均按规定见证取样送检。
5、所有资料全部在工程施工过程中同时形成,真实反映工程实际情况,资料基本齐全,符合规范规定。(桩基资料另详)
(1)地质勘察报告、图纸会审1份;
(2)定位测量放线记录1份;
(3)钢筋质保资料44份、复试报告39份;
(4)焊条合格证1份、焊接试验报告94份;
(5)水泥合格证5份、复试报告5份;
(6)砖出厂合格及复试报告各1份,加气砌块合格证及复试报
告各6份;
(7)防水材料合格证 2 份、复试报告2份;
(8)砂、石检测报告各1 份;
(9)商品砼合格证66份;
(10)其他材料合格证2份,复试报告1份;
(11)砼试块报告206份;
(12)砂浆级配 2份,砂浆试块报告5份;
(13)隐蔽验收记录240份;
(14)技术复核验收记录189份;
(15)地基验槽记录1份;
(16)建筑物垂直度、标高、全高测量记录1份;
(17)建筑物沉降观测记录1份;
(18)开工报告1份;
(19)施工组织设计1份;
(20)施工现场质量管理记录1份;
(21)分部分项检验批评定齐全。
以上内容,除部分试块龄期未到,其余报告均合格。
6、经实际测量检查:主体结构的砼、钢筋砼工程施工中,主体截面形式、尺寸、标高、轴线位置、门窗洞口尺寸均符合设计和规范
规定。砌体工程的垂直度、平整度、截面尺寸均符合设计要求和规范规定。
本工程混凝土现浇框架(板)实测抽查中包括梁、柱、墙截面尺寸;垂直度;表面平整度;轴线位置均为合格。混凝土板厚、现浇构件钢筋数量和保护层检测中保护层、间距抽查中,均为合格。
四、在主体施工中,自始至终把安全生产、安全教育贯穿于施工的全过程,截止目前无发生任何安全事故和安全隐患。
五、工程资料与施工保持同步进行,当天填写施工日志,真实完整,符合施工实际。
六、虽然我们在施工中取得了一定的成绩,但缺点和不足依然存在,我们将发扬成绩,纠正不足,在建设单位和现场监理的领导下,通过各部门的共同努力,我们按期完成了结构工程的各项工作,工程质量符合结构验收条件,因部分试块龄期未到,暂评质量等级为合格。
浙江八达建设集团有限公司
项目经理:
20xx年10月29日
第二篇:1#楼阶段验收报告(地基与基础)
1.0工程项目概况 1.1工程项目特征

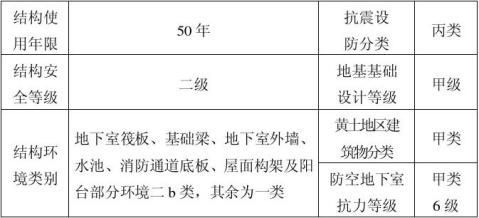

永兴路职工住宅楼楼工程位于西安市莲湖区红庙坡村北,永兴路西侧16号,本工程为现浇混凝土框架剪力墙结构(地下为框剪结构、地上为剪力墙结构),地下一层,地上三十层,地下室(设备间)与地下车库相连接,建筑总高度为98.7m(地下室5.4M、一至三十层层高为3.0m、电梯机房4.77m、水箱间3.63m、室外散水负0.3m),建筑总面积为29434.57 m2,总造价4686.431万元。该工程为防火一类高层住宅楼,耐火等级一级,设计使用年限50年,抗震设防烈度八度,建筑工程设计等级一级,建筑场地为自重湿陷性黄土场地,地基湿陷等级为Ⅱ级。
1.2工程特点概述 1.2.1工程建筑特点
1.2.1.1本工程±0.000以下为框架剪力墙结构,填充墙采用MU10机制实
心砖、M7.5水泥砂浆砌筑。
1.2.1.2本工程地下防水等级为Ⅰ级,采用两道防水设防;地下室防水:底板、外墙3厚SBS防水卷材两道,桩头防水为渗透结晶水泥基施工,钢筋
1.3工程结构特点

采用止水环。

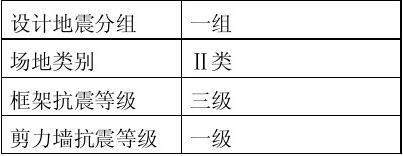

1
0.20g)。
1.3.3本工程桩基础采用素土挤密桩消除黄土失陷性与钢筋砼灌注桩增加地基承载力;地下车库采用2:8灰土挤密桩消除黄土失陷性与2::8灰土垫层增加地基承载力。
1.3.3.1素土挤密桩顶面标高为—6.65m、桩长7.1m(虚桩头0.6m长)、桩径0.4m,设计平均压实系数不小于0.96、最小压实系数应大于0.88。
1.3.3.2钢筋砼灌注桩顶面标高为—6.6.5m、桩长34.1m(虚桩头0.6m长)、桩径0.6m;共计262根,钢筋砼灌注桩纵向钢筋为HRB335级12¢14与HRB335级6¢14、箍筋为HRB235级¢8@200、C35砼(保护层为50厚),单根竖向承载力特征值为3100KN。
1.3.3.3素土挤密桩处理地基质量与消除失陷性程度复合地基的承载力特征值fspk≧200kpa,桩间土平均挤密系数不得小于0.9。
1.3.4承台筏板梁基础的承台筏板厚1250~2500mm,其中筏板厚 500mm,基础垫层厚150mm;剪力墙厚250~900㎜;剪力墙、粱主要尺寸200×400 mm~500×800 mm,粱主要尺寸200×400mm、250×400mm、250×500mm、300×400mm等;砼墙厚300mm,楼层板厚200 mm。地下室为六级人防,平时用作停车场。
1.3.4.1砼强度等级:基础垫层为C15,基础筏板、桩承台为C35;基础顶面至7层顶面墙、梁、板为C40。
1.3.4.2钢筋:采用HPB235、HRB335、HRB400,钢材采用Q235碳素结构钢B级。焊条E43系列焊Q235钢、HPB235钢筋、HRB335钢筋,E50系列焊HRB335钢筋、E55系列焊HRB400钢筋。对于直径18及其以上竖向钢筋采用直螺纹钢筋接头连接。
1.3.4.3地下室底板、基础梁受力钢筋应尽量通长布置,若必须连接时,上部筋在支座处、下部筋在垮中连接,钢筋锚入承台内40d,若承台顶部无 2

钢筋,底板筋应贯通承台。人防底板设?6 @450拉筋,梅花形布置。
1.3.4.4受力钢筋的保护层厚度(有特殊要求者另详见图),地下室外墙外侧为50,内侧为35(均指主筋)
1.3.4.5钢筋锚固HPB235、HPB335、HPB400纵向钢筋受拉的最小锚固长度Lo及LoE、最小搭接长度LIE、LE分别见03G101—1第33、34页。
1.3.4.6受力钢筋接头的规定
1.3.4.6.1机械连接时接头的适用范围、构造和质量等应符合:○1.钢筋机械连接通用技术规程(JGJ107—2003);○2.墩粗直螺纹钢筋接头(JG/T3057—1999)
1.3.4.6.2焊接接头的类型及质量应符合:○1.《混凝土结构工程施工质量验收规范》GB50204—20022)○2.《钢筋焊接及验收规程》JGJ18—2003。

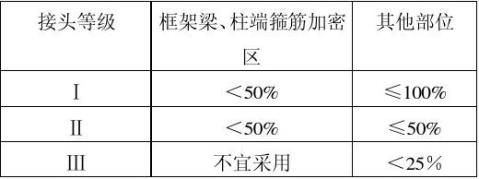

1.3.4.6.3结构构件钢筋连接的规定:○1.轴心受拉及小偏心受拉杆件的纵向受力钢筋不应采用搭接接头。○2.钢筋直径大于28时不宜采用绑扎搭接接头。○2.钢筋接头应错开,当采用把绑扎搭接时,在任一接头中心至1.3倍钢筋搭接长度区段内,受力钢筋搭接接头面积百分率:对梁类、板类、墙类构件,不宜大于25%,对柱类构件不宜大于50%,当工程中确有必要增大受力钢筋搭接接头面积百分率时,设计人员采取了相应的措施并在图纸上注明后,对梁类构件,不应大于50%;对板类、墙类、及柱类构件可根据实际情况放宽。○3.在纵向受力钢筋搭接长度范围内应配置箍筋,箍筋间距不应大于搭接钢筋较小直径的5倍,且不应大于100mm。○4.当采用机械连接时,在任一接头中心至35d的区段内,受力钢筋机械连接接头的面积百分率见下表:

5.当采用焊接连接时,在任一接头中心至35d并不小于500区段内受力○
钢筋焊接接头的面积百分率不宜大于50%。
1.3.5砼结构施工规定:○1.悬挑构件模板必须待混凝土强度达到100%后 3
方可拆除。○2.钢筋混凝土结构施工中必须密切配合建施、水施、电施、设施和动施等有关图纸施工。○3.框架梁、次梁、井字梁、柱、框支梁、框支柱、剪力墙、连梁,按本图给定的抗震等级、或非抗震选用03G101—1图集35~36页相应抗震等级或非抗震的构造内容。4.本工程抗震墙从基础梁顶至四层○
顶面采用底部加强区构造。○5.除特殊注明者外框架梁、柱加密区箍筋的直径与梁、柱详图中直径相同。○6.框架梁柱节点核心区必须克服困难按图要求设置加密区箍筋。○7.当次梁与框架梁或主梁同高时,次梁底筋应放在主梁底筋的内侧。○8.当梁侧留有直径≤150或宽×高≤200×150的套管或留洞时,可按照03G101-1第三章第四节有关梁上设置洞口的表示方法表示,施工图未注明的梁上洞口加筋按图4A施工。9.在梁或板底预埋电扇吊钩时按图19施○
工。10.抗震墙洞口按03G101-1表示,小于300×300的洞,施工时应配合○
有关图纸预留,洞口可不加钢筋,当钢筋碰洞口时可绕过洞口在洞口边通过,施工图上未注明的300≤b(h)≤800的抗震墙洞口加筋按图4B施工。11.当上○
柱的纵向钢筋总面积大于下柱时或上柱钢筋直径大于下柱时,按03G101-1图集36。42页的图1图2施工。○12.一、二级剪力墙垮高比不大于2且墙厚不小于200㎜的连梁,除按图中配筋外,尚应附加斜向交叉构造筋,做法详
4。○见陕02G02页33节点○13.当墙、柱的砼强度等级较梁、板的砼强度等级
高,超过5MPa以上时:如先浇筑强度高的墙、柱节点砼,再浇筑强度低的梁、板砼时,设置斜向钢板拉网(孔径5×5),必须在高强度砼初凝之前将梁、板低强度砼搭接浇筑。14.如接缝两侧的砼同时浇筑时,设置中间隔板,随着两侧○
1.3.6后浇带的施工:○1.结构平面图中设置后浇带时,在后浇带内的梁、板、砼墙钢筋可不断开。○2.对于后浇带A,应待高层主楼施工完且沉降基本稳定后浇捣混凝土;对于超长结构中的后浇带(称后浇带B),应在42天后且宜选择气温低的天气浇注振捣混凝土。3.施工单位应将后浇带两侧的构件○
妥善支撑,并应注意由于分缝可能引起各部分结构的承载能力与稳定问题。4.○应采用比原混凝土强度等级高一级的微膨胀混凝土捣实。5.浇注前必须将带○
4 砼的浇入,逐渐提高隔板并同时将砼振捣密实。
内浮渣及杂物清理干净,用水洗后再刷纯水泥浆一道按图12施工。
1.3.7后浇带的设置:本工程设置后浇带(A)位于d5~1-23轴之间距,宽800㎜;地下室外墙每隔30M设一道后浇带B; 对于地下室混凝土外墙水平施工缝防水处理可按图14施工。
1.3.8混凝土基础
1.3.8.1基础和梁与筏板中钢筋的搭接接头应相互错开,再任一接头中心至1.3L1区段内,有接头受力钢筋面积不得超过总面积的50%且上部箍筋应在梁支座三分之一跨度范围内搭接,下部钢筋应在跨梁中三分之一跨度范围内搭接,在钢筋搭接长度范围内的箍筋间距不应大于较小直径的5倍且≤100mm。
1.3.8.2筏板中上下钢筋网片应用马凳筋拉接,除特殊要求者外马凳筋由施工单位确定。
1.3.8.3基础梁四角钢筋应焊通并与柱四角插筋焊接以保证防雷要求。插筋应按电施图要求梁角筋焊接。
1.3.8.4抗震墙插筋应按受力锚固入基础梁,墙身竖向分布钢筋连接构在见03G101-1图集第48页。
1.3.9后砌墙的抗震构造措施
1.3.9.1后砌墙与框架柱或抗震墙的拉结按图11A,11B施工,施工时必须配合建施图纸按隔墙位置在柱或剪力墙内预留锚拉钢筋。
1.3.9.2后砌墙长度超过层高2倍时,宜设置钢筋混凝土构造柱,构造柱具体位置见平面图。
1.3.9.3后砌墙,当墙高度>4m时,在墙高中部或门顶设置与柱相连接的通长钢筋混凝土圈梁,圈梁梁宽通墙厚,梁高≥120mm,配筋:8度为≥4φ10 φ6@200 凝土强度等级为C20,当圈梁兼过梁时应按计算在洞口另加筋,按图6施工。
1.3.9.4后砌隔墙,当增长>5m时,墙顶部应与梁或板拉接,按图10A~10D施工。
5
1.3.9.5构造柱应在主体完工后施工,应先砌墙后浇注,未注明构造柱截面为240×240,配筋为4φ12 φ6@200,柱内竖向钢筋锚入梁板内长450。构造柱与后砌墙拉结钢筋做法见图1C。

2.0参建单位名称及负责人
建设单位:西安市政设施管理局(李国庆) 设计单位:西安建筑市建筑设计研究院(翁君耀)
施工图审查单位:中国建筑西北设计研究院有限公司(徐兆基) 勘察单位:陕西工程勘测研究院(于志新)
监理单位:西安高新建设监理有限责任公司(王翠萍) 桩基分包施工单位:西安秦兴基础工程有限公司(赵先强) 总承包施工单位:陕西大秦建设集团有限责任公司(张荣兴) 检测单位:机械工业勘察设计研究院(王晔)

4.0监理工作及其成效
4.1认真查阅施工图,参与设计图纸会审与交底工作。项目监理工程师认真阅识图纸,将图纸不明之处及时与设计人沟通,同时报告业主,使项目从设计上达到使用安全与使用功能的要求。
4.2审查工程施工组织设计与专项施工方案。监理工程师认真审查了施工
6
方的施工组织设计、模板方案、砼浇筑方案,同时调研了各专项方案的可行性,分析对关键部位、工序所采取的针对性措施。
4.3全面地、认真地复核基槽开挖、桩基、建筑物定位施工放线,严格控制轴线、高程的偏差。
4.4检查所用原材料的出厂合格证、检测报告和现场取样试验报告。
4.4.1认真审查、考察商品砼供应商“企业资质”、“人员资格”、试验与生产设备及原材料质量,严格审查配合比,确保进场商品砼质量。
4.4.2所有钢材均有质保书,且同炉号60t为一检验批,经监理人员现 场见证取样送检,合格方准使用。
4.4.3以上材料的报验与现场见证取样送检,项目监理部均建有台帐,杜绝不合格材料进场或使用于本工程。
4.5检查钢筋工程的安装质量并作隐蔽验收及其签认。监理人员首先熟读图纸,依据设计要求,掌握相关规范、标准,对钢筋制作进行检查,检查其制作形状、弯起点位移等;钢筋绑扎过程中,监理人员实行平行检查,重点检查钢筋品种、规格、尺寸、搭接与锚固长度、钢筋焊接。每施工段钢筋安装完毕,监理人员收到施工方报验申请表后,到现场进行验收,检查钢筋绑扎弯钩的朝向、角度和平直长度,箍筋数量,绑扎接头及其位置、截面尺寸、间距、排距、保护层等,全数检查合格才签认钢筋隐蔽验收,否则拒签。在要求施工方进行返工或整改的同时,退回其报验申请表。
4.6检查模板工程的安装质量。监理人员根据设计要求,依据批准的“模板方案”,对模板的制安采取平行检查,检查其位置、尺寸、标高、强度及其稳定性。每施工段模板安装结束,监理人员收到施工方报验申请表后,到现场进行验收,检查模板的预留洞孔尺寸、位置、预埋件位置、模板内部清理及湿润情况,检查合格才签认相关质量记录和签发砼浇灌令。否则拒签,在要求施工方进行返工或整改的同时,退回其报验申请表。
4.7对砼浇筑的旁站监理
4.7.1监理人员收到施工方的砼浇灌报验申请表后,首先对该施工段砼的浇筑方向进行审定,然后检查上人通道的铺设、振捣机械的完好性、计量设备的准确性、管理人员到岗情况、各项准备工作与劳动力充足与否,均具备条件监理人员方签发“砼浇灌令”。
4.7.2砼浇筑过程中,监理人员不定时地抽查砼坍落度(每台班至少三次), 检查砼的振捣、顶标高的控制、刮抹、扫毛及覆盖,水泥终凝后还得检查砼的浇水养护。每台班按不超过100m3砼见证抽砼试样制作一组试样,并登记台帐。施工段砼浇筑完毕,旁站监理人员作“旁站监理记录”。
4.7.3检查现场原材料计量工具及使用情况。该工程刚开工,项目监理部 7
就要求施工方申报了计量工具一览表、并附出厂合格证或相关检测单位证明书,然后依表逐一查对,对过期过期未检测者,责令其重新检测校验后,方能使用。
5.0分部工程的实施和完成情况
5.1该分部工程自二零零九年八月二十日开始施工至二零一零年六月十九日1#楼地下室顶板砼浇筑完成,历时125天;其中地基工程自二零零九年八月二十日开始至二零一零年三月二十五日结束、1#楼基础工程自二零一零年三月二十五日开始至二零一零年六月十九日地下室顶板砼浇筑结束。
5.2分部工程质量的评估
5.2.1评估依据:
5.2.1.1《建筑工程施工质量验收统一标准》GB50300-2001;
5.2.1.2《建筑地基工程施工质量验收规范》GB50202-2002;
5.2.1.3《地下放水工程施工质量验收规范》GB50208-2002;
5.2.1.4《钢筋焊接及验收规范》JGJ18-2003;
5.2.1.5《砼结构工程施工质量验收规范》GB50204-2002;
5.2.1.6《锚杆喷射砼结构技术规程》GB50086-2001;
5.2.1.7《建筑边坡工程技术规范》GB50330-2002;
5.2.1.8《建筑地基处理技术规范》JGJ79-2002;
5.2.1.9《建筑基桩检测技术规范》GBJGJ106-2003;
5.2.1.10《砼结构试验方法标准》GB50152-1992;
5.2.1.11《砼质量控制标准》GB50164-1992;
5.2.1.12《砼强度等级检验评定标准》GBJ107-87;
5.2.1.13《钢筋机械连接通用技术规程》JGJ107-2003。
5.2.2子分部工程的划分与验收.。该分部工程共有六个子分部工程:(1).无支护土方;(2).有支护土方;(3).地基处理;(4).桩基;(5).地下放水;
(6).砼基础。各子分部工程质量均经施工单位自检、验收及勘察、设计、监理单位复验、签认合格
5.2.3分项工程的化分与验收
该分部工程共有十个分项工程:(1)、土方开挖;(2).锚杆;(3).土和灰土挤密桩地基(4).钢筋砼灌注桩(成孔、钢筋笼、清孔、水下砼灌注);
(5).卷材防水层;(6).模板;(7).钢筋;(8).砼。各分项工程及其检验批质量均经施工单位自检、验收及专业监理工程师复验、签认合格。
5.2.4分部工程质量控制资料核查情况
经核查:各项质量控制资料齐全,其他质保书、试验资料数据符合有关 8
标准规定和代表批量满足工程用量需要。
5.2.5.分部工程涉及结构安全和使用功能的检测结论
5.2.51素土挤密桩处理深度范围内桩间土的湿陷性已消除,挤密桩桩间土的最小挤密系数介于0.94~1.01之间,最小挤密系数平均值均为0.96,满足设计要求;素土挤密桩桩体试样的压实系数介于0.96~1.01之间,平均压实系数为0.98,满足设计要求。
5.2.5.2.钢筋砼灌注桩桩孔的孔深、孔径、垂直度偏差及沉渣厚度均满足设计及规范要求;钢筋砼灌注桩桩身结构完整,完整性类别均为“I”类;钢筋砼灌注桩单根桩竖向抗压承载力特征值满足不小于3100KN的设计要求。
5.2.5.3.(1#楼)砼梁钢筋保护层合格率为93.8%,判定合格;砼楼板钢筋保护层合格率为90.0%,判定合格;基础梁砼强度等级设计为C35,现龄期抗压强度推定值均满足设计强度C35要求;地下室剪力墙、顶梁、顶板砼强度等级设计为C40,现龄期抗压强度推定值为46.1Mpa,满足设计强度C40要求。
5.2.6.分部工程质量评价
5.2.6.1项目监理部组织建设单位、陕西大秦项目部对现浇砼结构的轴线位置、垂直度、层高、平整度进行了实测实量,每项抽检10个点、共40个点,合格率达80%以上,最大偏差值不超过150%,其质量合格。
5.2.6.2该分部工程施工质量符合设计与施工验收规范规定的要求,各分项工程质量全部合格,结构安全和功能检测报告符合设计要求,观感质量一般,分部工程质量达到合格标准。
6.0附 录
附录一:分部工程质量控制资料核查表
附录二:现浇结构外观及尺寸偏差检验批质量验收记录表
附录三:砼工程观感质量检查记录表
附录四:分部(子分部)工程质量评估表
西安高新建设监理有限责任公司
第三十六项目部
二零一零年八月十日
9

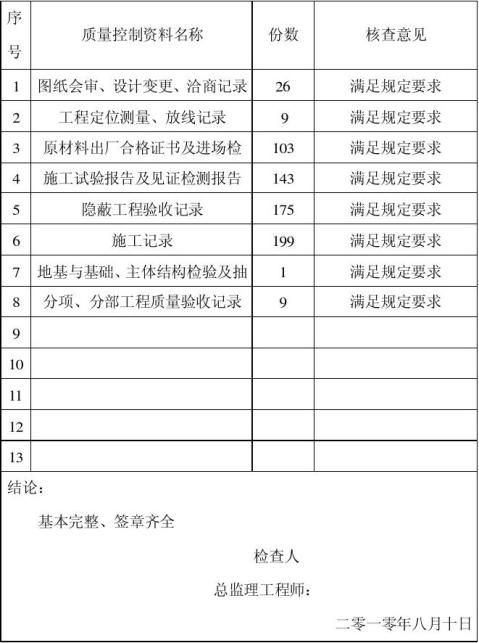

分部工程质量控制资料核查表

分部工程名称:1#楼地基与基础分部工程

10

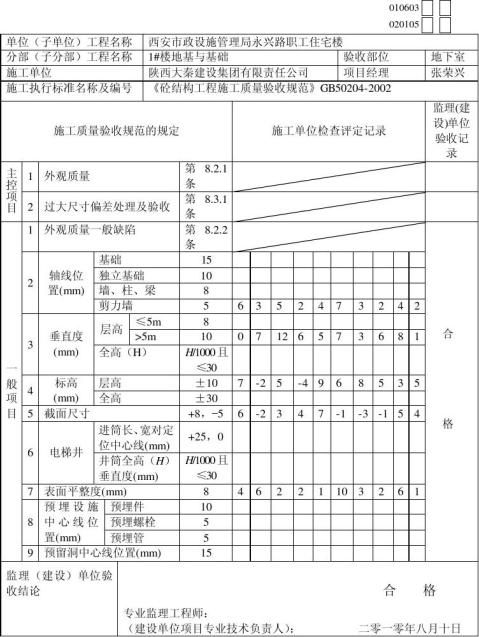

现浇结构外观及尺寸偏差检验批质量验收记录表

11

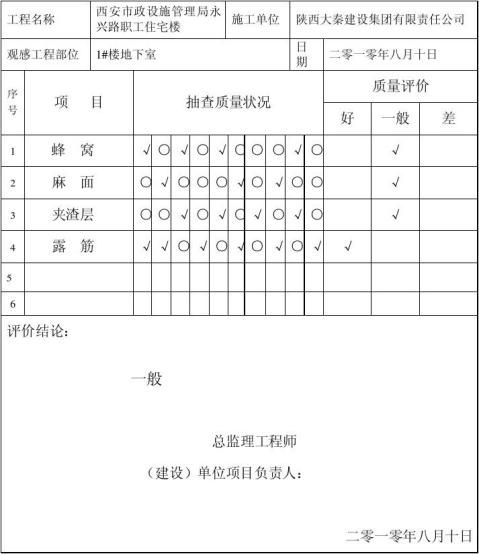

砼工程观感质量检查记录

注:质量评价为差的项目,应进行返修。陕西省建设工程质量安全监督总站编印?P?
12
分部(子分部)工程质量评估表
分部(子分部)名称:地基与基础

13
