横山县廉租房1#、2#楼地基与基础
分部工程验收报告
编制:
审核:
审批:
横山县第二建筑工程公司第九施工处
二〇##年七月二十八日
横山县廉租房1#、2#楼地基与基础验收报告
尊敬的各位领导:
大家好!
一、工程概况:
本工程横山县廉租房1#、2#住宅楼,位于横山县砖梁村,结构安全等级为二级,设计使用年限50年,抗震设防为6度以下不设防,砖混结构,地上6层,建筑主体高度18米;建筑基底面积698.38平方米,建筑总面积8380.56平方米。建设单位为横山县建设局,设计单位为榆林年代建筑设计有限公司,监理单位为陕西建科建设监理有限责任公司,勘察单位为榆林吉昌岩土工程公司,由横山县第二建筑工程公司第九项目部承建。
二、地基与基础设计:
本工程地基1.50米厚整片3:7灰土地基,大开挖至-3.70米处,然后进行3:7灰土地基施工。要求地基承载力不小于200KPa。碾压至-2.20米灰土顶面标高,浇筑100厚C10混凝土垫层至基础标高-2.10米。基础采用钢筋混凝土条形基础,条基高0.40米,混凝土强度等级为C30。内外墙均为240厚实心砖墙,地圈梁高0.25米,每栋楼设构造柱80根,锚入条形基础内,混凝土强度等级均为C30。本工程从20##年6月4日定位放线,6月5日开挖,于6月16日进行基槽验收,验收合格后开始3:7灰土地基施工;1#楼于7月4日灰土地基碾压完毕,并进行静载试验,2#楼于7月5日灰土地基碾压完毕,进行静载试验,试验结果符合设计要求,由地基检测单位出具中间报告。7月6日1#、2#楼进行垫层放线至7月24日地圈梁混凝土浇筑完毕,历时38天,完成了+0.00以下地基与基础分部工程施工,现将基础工程施工情况向各位领导汇报如下。
三、工程质量控制
1、工地管理机构完整,分工明确,责任到人,工地项目经理亲自挂帅,抓安全、抓质量、抓进度,形成了一个领导挂帅全员行动,精心组织,精心施工的良好氛围。每一个工序,每一个环节在施工前利用班前会的形式向有关负责人员进行技术、安全交底,为施工质量、施工安全打下了结实的组织基础。
2、严格按照设计要求和施工规范组织施工,从基槽开挖第一步,保证了基槽的深度,宽度、长度以及外放尺寸符合设计要求,从C10垫层施工中,钢筋制作安装,砼浇捣施工中,严格按照操作规程以及施工验收规范组织指导施工,随着施工程序和施工进度,作好自检、互检、交接检工作,并配合现场监理对每一个工序隐蔽工程做好检查验收工作,对存在的问题及时安排人员进行纠正处理,大大减少了施工通病,提高了工程施工质量,达到了设计、规范要求。
3、注重过程控制,每道工序施工完毕后严格向监理报验,经监理工程师验收合格通过后,允许进入下道工序施工方可施工。
4、为了达到好的施工质量,我工地在甲方以及现场监理的监督指导下,严把材料进场关,不合格的材料严禁进场使用,原材料、成品、半成品的质量控制均按规定见证取样送检。
(1)水泥使用“陕西秦岭”42.5R水泥,送检试验3组,检验结果合格。
(2)采用太阳山石子,净化厂砂,按批量各送检2组,检验结果合格。
(3)钢筋采用酒泉、山西兴晋、陕西龙门钢材φ6.5---25各试检1组,共10组,试验验结果合格。
(4)砼配合比3组,C10、C20、C30各1组,砼试块C10 、2组、C30、8组、试压结果暂评合格;砂浆配合比3组,M10,M7.5,M5各1组,M10砂浆试块2组,试压结果暂评合格。
四、在基础施工中,自始至终把安全生产、安全教育贯穿于施工的全过程,截止目前无发生任何安全事故和安全隐患。
五、工程资料与施工保持同步进行,当天填写施工日志,真实完整,符合施工实际。

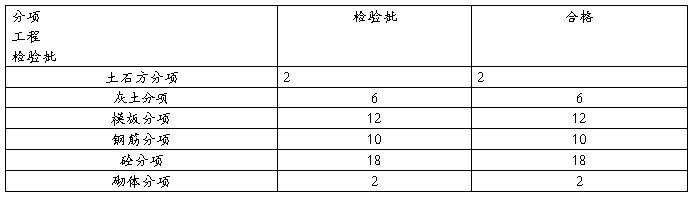

六、基础工程共分为6个分项工程50个检验批,包括土方分项、模板分项、钢筋分项、混凝土分项、砌体分项工程,具体验收批如下:
质量控制资料基本齐全,强制性条文执行情况良好。
七、工程观感质量,经公司、项目部组织检查评定,自评观感质量良“一般”,通过以上现场实体评定和资料统计分析,认为横山县廉租房1#、2#楼地基与基础分部工程为合格工程。
八、虽然我们在施工中取得了一定的成绩,但缺点和不足依然存在,我们将发扬成绩,纠正不足,在筹建处和现场监理的领导下,再接再励,干好主体和后期装饰工程,给业主递交一份称心如意的工程。
横山县第二建筑工程公司第九施工处
二〇##年七月二十八日
